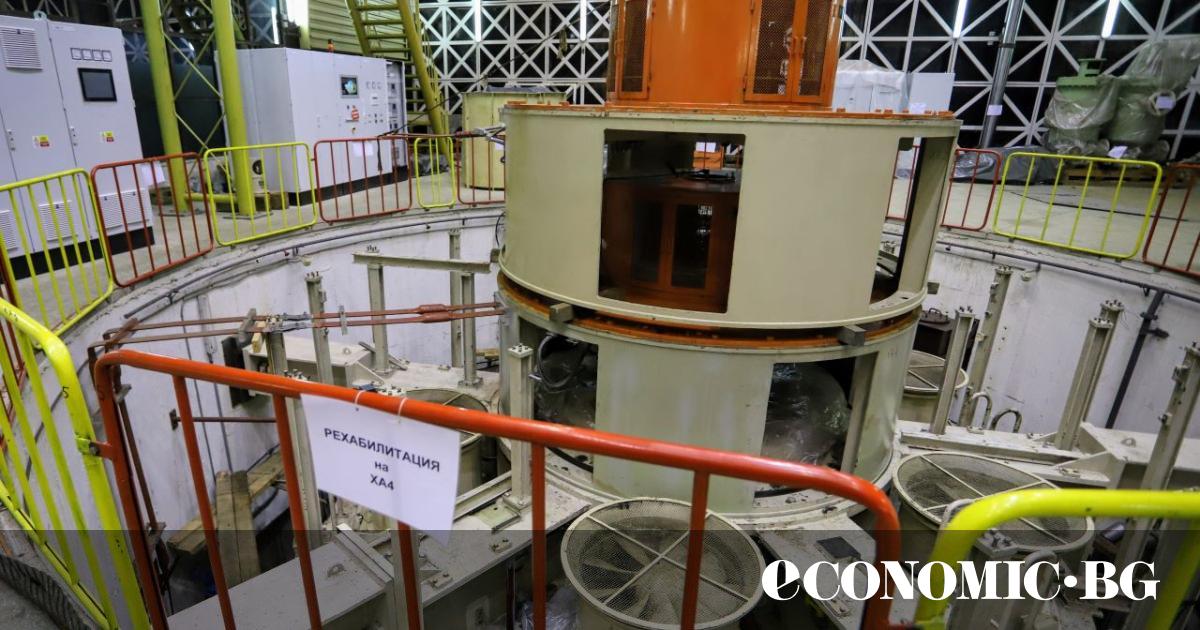

НЕК търси кой да ремонтира агрегатите на ПАВЕЦ „Чаира“

Bychaspic

сеп. 18, 2024

Национална електрическа компания (НЕК) пусна обществената поръчка за подмяна на два хидроагрегата на авариралата ПАВЕЦ „Чаира“. Става въпрос за Х1 и Х4, на които ще бъде цялостно сменено оборудването. Цената на поръчката е 220.5 млн. лв. като по нея може да се кандидатства до 15 ноември.

Търгът се пуска след неуспешния такъв за ремонт на хидроагрегат 4, в който нито една компания не пожела да участва. За да направи поръчката по-атрактивна за бъдещи участници НЕК реши, че ще пусне по-голяма такава, която да е и за двата хидроагрегата.

Какво ще се ремонтира

Сега обхватът включва проектиране (вкл. анализ на преходните процеси при различни режими на ХА), изработка, доставка на съоръженията, демонтаж на съществуващите и монтаж на доставените нови съоръжения. Компанията ще прави авторски надзор, настройка, изпитвания и въвеждане в експлоатация, обучение на персонала и отстраняване на дефекти в гаранционния срок на цялото оборудване.

Най-общо доставките включват:

  • нови основни и спомагателни съоръжения и системи на ХА1 и ХА4, включително сферичен шибър, помпо-турбина, мотор-генератор и др., напълно окомплектовани с всички необходими съоръжения и системи;
  • общо необходимо спомагателно оборудване и материали;
  • резервни части за 3 годишен експлоатационен период;
  • специални приспособления, инструменти и материали, необходими за демонтаж, монтаж, поддръжка и ремонт на доставеното оборудване.

Срокове и гаранция

След като приключи търгът и бъде подписан договор компанията ще има максимум 6 месеца, за да представи идеен проект за изпълнение на поръчката, вкл. анализ на преходните процеси при различни режими на ХА.

В документът обаче не е записан конкретен срок, в който да бъде изпълнен договорът. „Срокът за изпълнение включва периода от влизането му в сила до получаване на известие от Изпълнителя за готовност за провеждане на изпитвания за въвеждане в експлоатация на последния хидроагрегат“.

Минималният гаранционен срок за доставеното и монтирано технологично оборудване, машини и съоръжения, е 36 месеца, считано от датата на подписването на договороа. За доставените резервни части, също е 36 месеца.

Прогнозен експлоатационен живот на изпълнените строителни и монтажни работи на обекта и доставеното и монтирано технологично оборудване от предмета на поръчката – не по-малко от 50 години. Под експлоатационен живот да се разбира периодът, за който съоръженията запазват експлоатационната си годност без необходимост от капитален ремонт, който да включва подмяна на основни компоненти и съоръжения, аналогично на настоящата спецификация.

Toshiba също ще ремонтира Х1

Както вече стана ясно преди основния ремонт на хидроагрегат 1 с подмяна на цялостното оборудване, в неговата рехабилитация ще се включи японската Toshiba. За целта НЕК е пуснала друга обществена поръчка, която е чрез пряко договаряне между компаниите. Японската компания е производител и доставчик на оборудването за ПАВЕЦ „Чаира“ и собственик на техническата и производствената документация по проекта. Въпреки че в документите не е посочен конкретен срок, тя ще трябва да направи бърз ремонт на Х1 преди да е започнала основната рехабилитация. Цената му е близо 16 млн. лв.

Обхватът на поръчката включва

  • Техническа супервизия при демонтажни и подготвителни дейности на турбината и останалите компоненти от хидроагрегата за извършване на ремонт
  • Проверка и определяне състоянието и работоспособността на демонтираните турбинни елементи и механични обработки при необходимост;
  • Обследване и анализ на причините за възникване на пукнатините в статорните колони в спирална камераРазработване на инженерна разработка (модел) за симулиране на ремонтните дейности и гарантиране качеството на ремонта;
  • Разработване на технология, по която ще се извършат ремонтно възстановителните мероприятия по спирална камера;
  • Ремонт на турбината, чрез начините описани в технологията за ремонтно – възстановителните дейности; Обследване на състоянието им, привеждането им в работоспособно състояние с гарантиране на надеждната им работа на ХА1 на следните съоръжения: Турбинен регулатор, Възбудителна система, Агрегатен и Общостанционен контролери, Релейни защити; Супервизия при монтаж на турбина; Провеждане на проби на ХА1 и пуск в експлоатация.

Националната електрическа компания (НЕК) отдавна води разговори с японското дружество да се включи и даде ноу-хау как да се възстанови ПАВЕЦ-а. Бившият ресорен министър Румен Радев в началото на тази година не хареса разработвания от Toshiba график за ремонт на хидроагрегат 1, който щял да отнеме много време, и затова се пристъпи към цялостната подмяна на оборудването му.

Източник: https://economic.bg
